Подземные и наземные резервуары: сравнительный анализ стеклопластиковых и железобетонных (с ПЭ футеровкой) решений по материалу, монтажу и сроку службы
Резервуары — основа систем хранения воды, топлива, противопожарных запасов и промышленных стоков. Однако срок службы и безопасность объекта определяет не только материал корпуса, но и монтаж. Ошибка в подготовке основания способна привести к всплытию подземной ёмкости, а просчёт в фундаменте наземной — к деформации корпуса и утечкам. В материале разбираем технологии установки, сравниваем стеклопластик и железобетон с полиэтиленовой футеровкой с традиционной оцинкованной сталью, а также приводим неочевидные нюансы, основанные на действующих нормативах и отраслевой практике.
Материалы для накопительных резервуаров: почему стеклопластик и ЖБ с ПЭ-футеровкой выигрывают в долгую

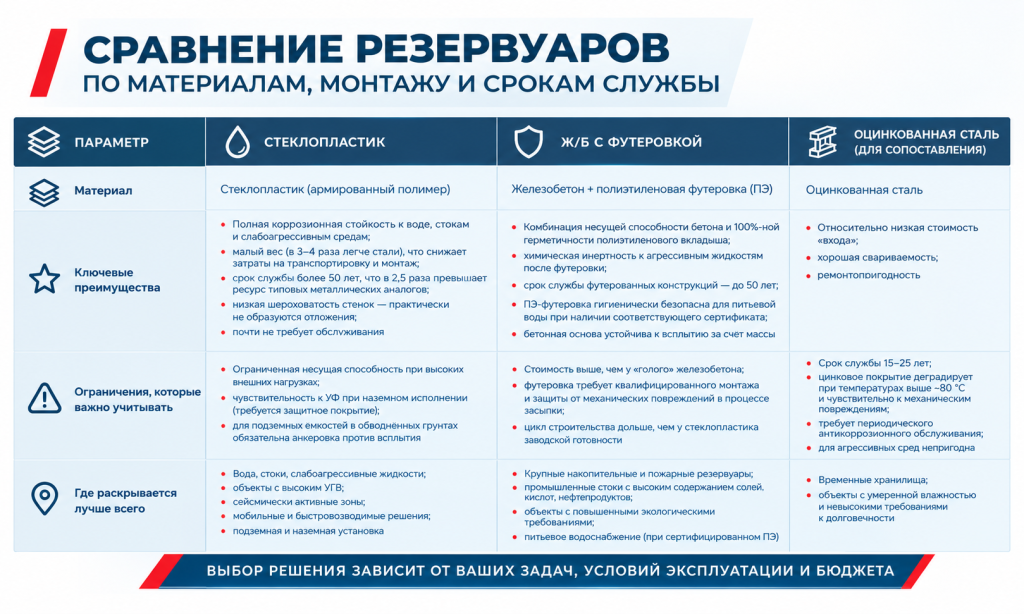

Выбор материала определяет не только цену «входа», но и стоимость владения на горизонте 20–50 лет. Ниже — сравнение трёх решений. Оцинкованная сталь приведена как база для сопоставления

Практический вывод по материалам.
Монтаж резервуаров: ключевые этапы и различия для стеклопластика и ЖБ с ПЭ-футеровкой
Этап 1. Проектирование и подготовка площадки-
Изыскания и расчёт: геология участка (тип грунта, УГВ, несущая способность), расчёт плавучести для подземных резервуаров, подбор анкеров или массы балласта. Для стеклопластика в водонасыщенных грунтах анкеровка против всплытия обязательна; для железобетона с футеровкой достаточная масса часто обеспечивается самим корпусом, но проверка всё равно необходима.
-
Нормативная база: привязка к действующим СП и стандартам организации; для топлива — требования пожарной и экологической безопасности. Для стеклопластиковых ёмкостей следует опираться на профильные стандарты и документацию изготовителя, а не механически переносить требования ГОСТ 17032-2022 (который распространяется на горизонтальные стальные резервуары для нефтепродуктов) на композитные конструкции.
-
Планировка и допуски: разметка осей, вынос в натуру, обеспечение подъезда спецтехники. Отклонение осей — не более 50 мм; отметка дна котлована — в пределах ±50 мм от проекта.
Этап 2. Земляные работы и подготовка основания
-
Котлован (для подземных резервуаров): габариты — на 0,5–1,0 м больше резервуара по периметру; откосы — в зависимости от типа грунта; защита от осыпания при глубине >3 м.
-
Дренаж (для водонасыщенных грунтов и глинистых грунтов): кольцевой дренаж из перфорированных труб с обсыпкой щебнем; уклон к сборному колодцу. Для емкостей дренаж критичен не только из-за подпора воды, но и из-за риска всплытия корпуса.
-
Основание:
✅Сухой грунт: песчаная подушка 25–30 см, послойная трамбовка (слой ≤20 см) с проливкой водой, контроль плотности.
✅Водонасыщенный грунт: песчаная подготовка + бетонная плита с армированием; для стеклопластика — анкера с выпуском для фиксации корпуса; для железобетона с ПЭ-футеровкой — ровная плита, исключающая точечные нагрузки на футеровку.
✅Для наземных резервуаров: железобетонная плита или грунтовая подушка с усилением геотекстилем и щебнем. Для стеклопластика важно исключить локальные неровности, которые могут вызвать концентрацию напряжений в корпусе.
Этап 3. Доставка и установка резервуара
-
Транспортировка: строповка за штатные проушины, мягкие стропы; запрет волочения и ударов. Стеклопластик выигрывает за счёт малого веса — снижаются затраты на кран и транспортировку.
-
Монтаж:
✅Стеклопластик, наземное исполнение: установка на опоры/плиту, фиксация, защита от УФ (покрытие или кожух, если изготовитель не предусмотрел иное).
✅Железобетон с ПЭ-футеровкой: установка корпуса, затем — монтаж футеровки с контролем целостности листов и герметичности сварных/клеевых швов. Заводская готовность стеклопластика здесь даёт преимущество по срокам.- Изоляция:для стеклопластика антикоррозионная изоляция не требуется (материал коррозионно-стоек); для железобетона с ПЭ-футеровкой защитным слоем является сама футеровка, но наружная гидроизоляция бетона всё равно выполняется по проекту.
Этап 4. Обратная засыпка и благоустройство (для подземных резервуаров)
-
Материал: только песок без острых включений. Для стеклопластика это особенно важно: крупные камни в засыпке могут повредить стенку при уплотнении.
-
Технология: послойная засыпка (≤20 см), пролив водой, трамбовка виброплитой. Для железобетона с ПЭ-футеровкой необходимо исключить прямой контакт виброплиты с футеровкой и защитить её на период засыпки.
-
Контроль: поэтапное заполнение резервуара водой для компенсации бокового давления. Для стеклопластика это особенно актуально в обводнённых грунтах — сочетание внешнего давления воды и веса засыпки требует расчётного режима заполнения.
-
Отметки: горловины и люки — выше уровня земли на 200–300 мм для защиты от затопления.
Этап 5. Подключение коммуникаций и вспомогательного оборудования
-
Трубопроводы: врезка патрубков, герметизация манжетами, компенсация температурных удлинений. Для стеклопластика важно не создавать жёстких передач нагрузок на патрубки.
-
КИПиА: датчики уровня, температуры, давления; для топлива — система контроля утечек.
-
Заземление и молниезащита: стеклопластик — диэлектрик, поэтому заземление металлических элементов и молниезащита выполняются по проекту; для железобетона с ПЭ-футеровкой также требуется контур заземления.
Этап 6. Испытания и ввод в эксплуатацию
-
Герметичность: гидроиспытания заполнением на 100 % объёма с выдержкой и контролем уровня; для двустенных и футерованных конструкций — контроль межстенного пространства или целостности футеровки.
-
Сварные швы (для металлических элементов) / швы футеровки (для ЖБ с ПЭ): визуальный и измерительный контроль; для ПЭ-футеровки — проверка герметичности швов.
-
Документация: акт гидравлических испытаний, паспорт, сертификаты на материалы (для ПЭ-футеровки питьевого назначения — гигиенический сертификат), исполнительная съёмка.
Особенности выбора: когда стеклопластик, а когда — железобетон с ПЭ-футеровкой

-
Стеклопластик оптимален, когда важны скорость монтажа, малый вес, отсутствие коррозионного обслуживания и долгий срок службы. Он хорошо работает в водонасыщенных грунтах — но только при корректной анкеровке против всплытия. Ограничение — несущая способность при высоких внешних нагрузках и необходимость защиты от УФ в наземном исполнении.
-
Железобетон с ПЭ-футеровкой оптимален, когда требуется сочетание высокой несущей способности и 100%-ной герметичности в агрессивных средах. Это решение для крупных промышленных и пожарных резервуаров, стоков с солями и нефтепродуктами, а также для питьевой воды — при наличии сертифицированного ПЭ-вкладыша. Масса бетона снижает риск всплытия, но футеровка требует аккуратного монтажа и защиты на этапе засыпки.
Неочевидные нюансы, которые важно учесть
☝️Всплытие не «привилегия» только лёгких материалов. Стеклопластиковый резервуар в водонасыщенном грунте действительно склонен к всплытию, и анкеровка для него обязательна. Но и железобетонная ёмкость при высоком УГВ может потребовать утяжеления или анкеровки — просто за счёт массы порог выше. Расчёт плавучести выполняется для любого подземного резервуара.☝️ПЭ-футеровка — это не «плёнка», а конструктивный элемент. Её преимущества — 100%-ная герметичность и химическая стойкость — реализуются только при квалифицированной сварке/креплении листов и защите от механических повреждений в процессе обратной засыпки. Экономия на монтаже футеровки обесценивает всё решение.
☝️Стеклопластик не требует катодной защиты и антикоррозионного обслуживания, но требует защиты от УФ при наземном размещении и от абразивного износа при работе с средами, содержащими твёрдые включения.
☝️Дренаж обязателен не только при высоком УГВ. На глинистых грунтах капиллярный подсос способен создать избыточное давление на стенки; для стеклопластика это дополнительный фактор риска, для железобетона — риск увлажнения и повреждения футеровки изнутри.
Вывод:
Стеклопластик и железобетон с полиэтиленовой футеровкой — два разных, но одинаково обоснованных ответа на запрос долговечного хранения. Важное внимание необходимо уделить объему резервуара - ЖБ с футеровкой идеален и целесообразен для резервуаров большого объёма, если резервуар нужен до 200 м3, оптимально заказать стеклопластиковый, даже если их несколько. Стеклопластик выигрывает по скорости монтажа, массе и отсутствию коррозионного обслуживания; железобетон с ПЭ-футеровкой — по несущей способности и герметичности в агрессивных средах. Оцинкованная сталь остаётся бюджетным решением для задач с горизонтом 15–20 лет, а сталь с керамическим покрытием исключена из сравнения как материал с ограниченной ремонтопригодностью и высоким риском локальных отказов. Оптимальный выбор определяется назначением объекта, средой хранения и готовностью рассматривать стоимость владения, а не только цену «входа».Специалисты АО АКВАТЕК грамотно подберут резервуар для вашего проекта.
В каталоге сайта представлен широкий выбор канализационных насосных станций и другое оборудование для инженерных сетей.
|
Оформите заявку на сайте, мы свяжемся с вами в ближайшее время и ответим на все интересующие вопросы.
|
Заказать услугу
|
Товары
Услуги
Проектные работы инженерного оборудования: фундамент, который экономит вам миллионы.
Перед любым монтажом оборудования: Емкостей, септиков, ЛОС или КНС должна быть чёткая проектная документация. Без неё вы работаете вслепую — рискуете переплатить за материалы, нарушить нормы и получить систему, которая откажет в первый же сезон.Почему даже идеальный резервуар превращается в головную боль, если установить его «как придется»?
Каждая трещина, перекос или неучтенный пульс грунта — и ваша система водоснабжения, канализации или очистное сооружение встают. Оборудование выходит из строя, производство простаивает, а вы теряете деньги и гарантию производителя. Знакомо?Мы избавляем вас от этой лотереи.
