Штрафы до 800 000 ₽ и остановка стройки: что грозит за отсутствие ЛОС.
Разбираем ст. 6.35, 8.13–8.15 КоАП РФ и плату за НВОС с коэффициентом 100
Главное, что часто упускают собственники и проектировщики: административный штраф — лишь верхушка айсберга. Основные суммы формируются за счёт трёх составляющих:-
плата за негативное воздействие на окружающую среду (НВОС) с повышающим коэффициентом 100 — применяется при сбросе без разрешения, без КЭР или ДВОС, а также при превышении нормативов;
-
возмещение вреда водному объекту или почве по методикам Минприроды — отдельный иск, срок давности 3 года и не связан с давностью по КоАП;
-
стоимость срочной модернизации при предписании о демонтаже или реконструкции ЛОС.
*Источник: КоАП РФ в действующей редакции 2026 года

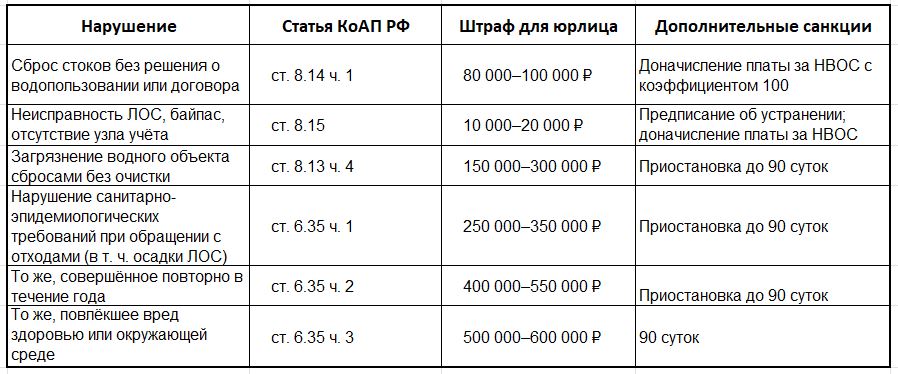

Штрафы для юридических лиц по ключевым статьям:

Как видно из таблицы, штраф по ст. 8.15 КоАП РФ — всего 10 000–20 000 ₽ для юрлица. Но именно эта статья опасна тем, что фиксирует систематический характер нарушения: неработающие очистные — это прямое доказательство того, что превышение нормативов сброса не разовая авария, а постоянная практика. А вслед за этим идёт доначисление платы за НВОС с коэффициентом 100, которая может исчисляться миллионами.
Как работает коэффициент 100
Коэффициент 100 применяется к плате за НВОС, если:-
у объекта I категории нет комплексного экологического разрешения (КЭР);
-
у объекта II категории не представлена декларация о воздействии на окружающую среду (ДВОС);
-
сбросы превышают нормативы, установленные в КЭР или ДВОС.
Это означает, что плата за каждый тонну загрязняющего вещества умножается на 100. Для крупного предприятия итоговая сумма доначисления может в десятки раз превышать сам штраф.
Важный судебный прецедент 2026 года. В июне 2026 года суд встал на сторону предприятия, которое не могло получить КЭР из-за отсутствия утверждённых методик расчёта технологических нормативов. Суд указал, что коэффициент 100 — мера стимулирующего характера и не применяется при объективной невозможности получить разрешительную документацию.Типичные ошибки в проекте ЛОС, из-за которых штрафуют застройщика
Для строительных организаций и проектировщиков критичны не столько размеры штрафов, сколько то, как инспекторы квалифицируют нарушение. Ниже — наиболее частые ошибки, которые приводят к максимальным санкциям.1. Байпас в обход ЛОС — даже закрытый.
Сам факт наличия обводной линии инспекторы фиксируют в акте как нарушение правил эксплуатации водоохранных сооружений. Для проектировщиков это означает: на стадии проекта нужно либо полностью исключить байпас, либо обосновать его необходимость и предусмотреть пломбировку с актом освидетельствования.
2. Отсутствие узла учёта сброса и неповеренные расходомеры.
Без достоверного учёта объёмов инспекторы применяют расчётные методы, которые почти всегда дают максимальные суммы платы за НВОС. Узел учёта должен быть заложен ещё в проектной документации.
3. Несоответствие фактической схемы очистки проекту.
Если в проекте заложена трёхступенчатая очистка, а по факту работает только песколовка — это фиксируется при первой же выездной проверке и трактуется как нарушение правил эксплуатации и одновременно как превышение нормативов сброса.
4. Осадки ЛОС как отходы без паспорта и договора на утилизацию.
Осадки очистных сооружений — это отходы IV–V класса опасности. Отсутствие паспорта, журнала учёта и договора с лицензированной организацией — самостоятельный состав по ст. 8.2 КоАП РФ (штраф для юрлиц 100 000–250 000 ₽, а при причинении вреда — до 500 000 ₽).
5. Сброс ливневых стоков со строительной площадки без разрешения.
Даже временный сброс без разрешения квалифицируется как нарушение правил водопользования. Для застройщика это особенно актуально: стройка, грязь, запахи и видимые стоки быстро привлекают внимание инспекторов и соседей.Как нарушения превращаются в миллионные убытки: примеры из практики
📌Пример 1. Строительная площадка в Подмосковье.При проверке инспекторы зафиксировали сброс ливневых стоков через временный выпуск без разрешительной документации. Штраф по ст. 8.14 КоАП РФ — 90 000 ₽. Дополнительно начислена плата за НВОС с коэффициентом 100 — более 1,2 млн ₽. Предъявлен иск о возмещении вреда почве — ещё 800 000 ₽. Итог: штраф — менее 10% от общих потерь.
📌Пример 2. Производственное предприятие и закрытый байпас.
Инспекторы зафиксировали наличие байпаса в обход ЛОС. Штраф по ст. 8.15 — 20 000 ₽. Но параллельно Росприроднадзор доначислил плату за НВОС за последние 3 месяца, исходя из расчётных объёмов без учёта фактической очистки — 2,3 млн ₽. Байпас, оставленный «на всякий случай», обошёлся в 2,3 млн.
📌Пример 3. Проект без учёта осадков ЛОС.
Проектная организация разработала ЛОС для логистического комплекса, но не предусмотрела площадку временного накопления и схему утилизации осадков. При эксплуатации предприятие получило штраф по ст. 8.2 КоАП РФ (100 000 ₽) и предписание о дооснащении. Вывод: раздел «Отходы» в проекте ЛОС должен быть полноценным и включать паспорта, лимиты и договоры на утилизацию.
Приостановка деятельности и дисквалификация: когда штраф — не главное
⚠️Приостановление деятельности на срок до 90 суток — мера, которую суд назначает, если нарушения создают угрозу здоровью людей или окружающей среде. По ст. 6.35 КоАП РФ эта санкция может применяться наряду со штрафом по любой из частей 1–6. Для крупного бизнеса это означает: остановка производства, срыв контрактов, неустойки по договорам и репутационные потери.⚠️Дисквалификация руководителя (до 3 лет) грозит за неисполнение предписания надзорного органа (ст. 19.5 ч. 1 КоАП РФ). Директор или гендиректор не сможет занимать руководящие должности в течение установленного срока. Для совета директоров это критично: смена руководства в разгар проверки часто приводит к новым нарушениям и новым штрафам.
Уголовная ответственность: когда дело доходит до суда

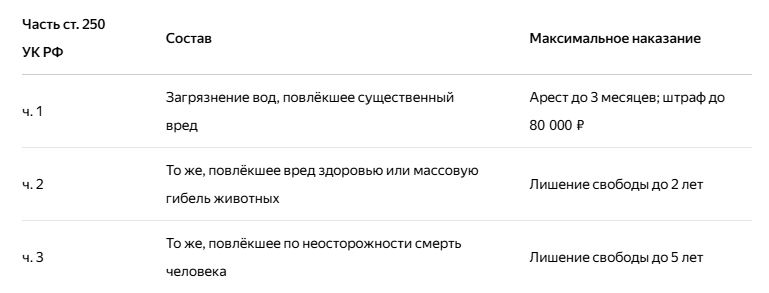

По ст. 250 УК РФ («Загрязнение вод») уголовная ответственность наступает, если доказан существенный вред животному или растительному миру, рыбным запасам, лесному или сельскому хозяйству.
*Источник: УК РФ в действующей редакции.
На практике уголовные дела возбуждают против должностных лиц, ответственных за эксплуатацию ЛОС, если они игнорировали предписания и продолжали сброс. Ключевой порог — ущерб водному объекту, исчисленный по методикам Минприроды, который суд признаёт «существенным».
Как доказать, что ЛОС спроектированы и эксплуатируются по нормативам
Если инспектор пришёл с проверкой, у предприятия должны быть наготове документы, подтверждающие легальность и работоспособность ЛОС. Вот минимальный пакет:✅Проектная документация на ЛОС — с положительным заключением экспертизы, если объект подлежит экспертизе. В проекте должны быть заложены: схема очистки, узел учёта сброса, площадка накопления осадков.
✅Разрешительная документация на сброс — решение о предоставлении водного объекта в пользование и утверждённые нормативы допустимых сбросов (НДС). Для объектов I категории — комплексное экологическое разрешение (КЭР), для II категории — ДВОС.
✅Журнал эксплуатации ЛОС — регулярные записи о работе сооружений, замене фильтров, очистке отстойников, ремонте. Отсутствие журнала — отдельный состав по ст. 8.15 КоАП РФ.
✅Протоколы лабораторных анализов стоков — не реже раза в квартал, из аккредитованной лаборатории. Хранить не менее 3 лет.
✅Паспорта на отходы (осадки ЛОС) и договоры с лицензированным оператором на вывоз и утилизацию. Без этого — штраф по ст. 8.2 КоАП РФ (до 250 000 ₽).
✅Программа производственного экологического контроля (ПЭК) — утверждённая и исполняемая. Отсутствие ПЭК — штраф по ст. 8.46 КоАП РФ (30 000–100 000 ₽).
Если предписание кажется необоснованным — запрашивайте разъяснения и готовьте мотивированные возражения. При модернизации ЛОС любые изменения схемы очистки согласовывайте с Росприроднадзором и актуализируйте разрешительную документацию.
Важные моменты, на которые тоже нужно обратить внимание
💡Дроны и спутниковый мониторинг. В 2026 году Росприроднадзор активно использует данные дистанционного зондирования Земли: по снимкам выявляют несанкционированные выпуски стоков, заиленные отстойники и неработающие ЛОС. Скрыть нарушение «на рельефе» практически невозможно.
💡Жалобы соседей и подрядчиков. Значительная часть внеплановых проверок по линии экологии начинается с обращений граждан через портал Госуслуг. Для крупных объектов это особенно актуально: стройка, шум, запахи и видимые стоки быстро привлекают внимание.
💡Срок давности и длящиеся нарушения. По ч. 2 ст. 4.5 КоАП РФ срок давности по экологическим составам — 1 год. Но для длящихся нарушений (например, неработающие ЛОС) он исчисляется со дня обнаружения, а не со дня начала нарушения. Компанию могут привлечь к ответственности даже спустя месяцы.
💡Два штрафа по одному эпизоду — не всегда законно. Инспекторы часто оформляют нарушение одновременно по ст. 8.13 и ст. 8.14 КоАП РФ. Однако ч. 5 ст. 4.4 КоАП РФ допускает это не всегда: если действие одно, наказание должно быть одно — по наиболее строгой санкции. Это основание для обжалования.
Главный вывод для владельцев бизнеса, строительных организаций и проектировщиков: стоимость своевременной установки и модернизации ЛОС, оформления документов и регулярного контроля почти всегда ниже суммы штрафов, платы за НВОС и исков о возмещении вреда. А ошибки на стадии проекта оборачиваются дополнительными затратами на дооснащение и риски при проверках.
Специалисты АО АКВАТЕК грамотно составят необходимую проектную документацию и учтут все особенности ЛОС для вашего проекта.
В каталоге сайта представлен широкий выбор ливневых очистных сооружений и накопительных емкостей.
|
Оформите заявку на сайте, мы свяжемся с вами в ближайшее время и ответим на все интересующие вопросы.
|
Заказать услугу
|
Товары
Услуги
Проектные работы инженерного оборудования: фундамент, который экономит вам миллионы.
Перед любым монтажом оборудования: Емкостей, септиков, ЛОС или КНС должна быть чёткая проектная документация. Без неё вы работаете вслепую — рискуете переплатить за материалы, нарушить нормы и получить систему, которая откажет в первый же сезон.Почему даже идеальный резервуар превращается в головную боль, если установить его «как придется»?
Каждая трещина, перекос или неучтенный пульс грунта — и ваша система водоснабжения, канализации или очистное сооружение встают. Оборудование выходит из строя, производство простаивает, а вы теряете деньги и гарантию производителя. Знакомо?Мы избавляем вас от этой лотереи.
